Ces travaux sont envisagés sur une durée de 4 mois, du mois de novembre 2024 au mois de février 2025 inclus. Ils seront réalisés par l’entreprise EPC FRANCE.
Ils ont fait l’objet d’une étude géotechnique.
Les travaux seront les suivants :
- Installation de chantier :
- Signalisation et balisage de chantier règlementaire,
- Constat d’huissier de justice assermenté, en début puis en fin de chantier,
- Réalisation de planches d’essais de coloration pour le béton projeté, etc...
- Exécution du confortement :

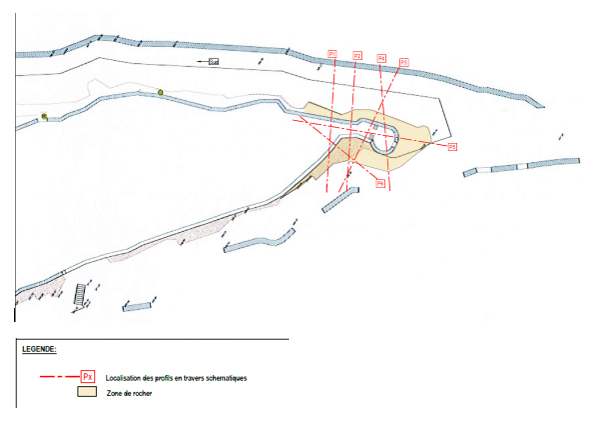

- Implantation et piquetage des ancrages et tous les ouvrages,
- Débroussaillage de la totalité de la falaise et du pied,

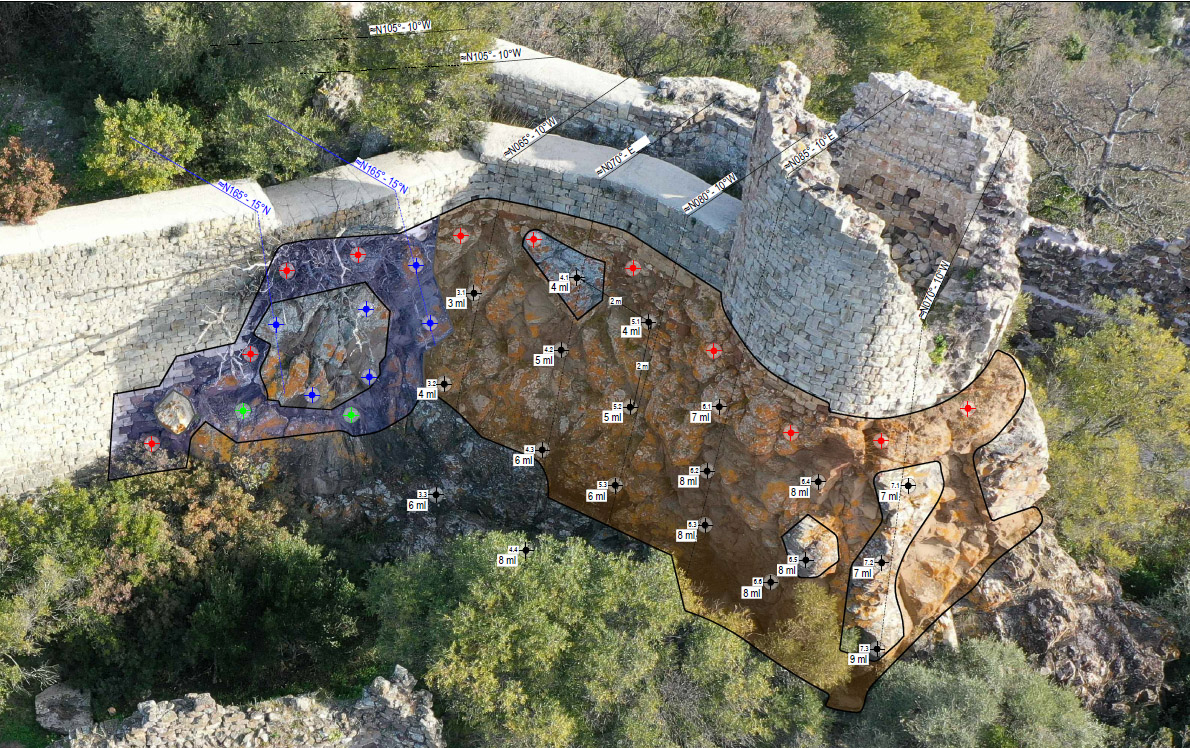

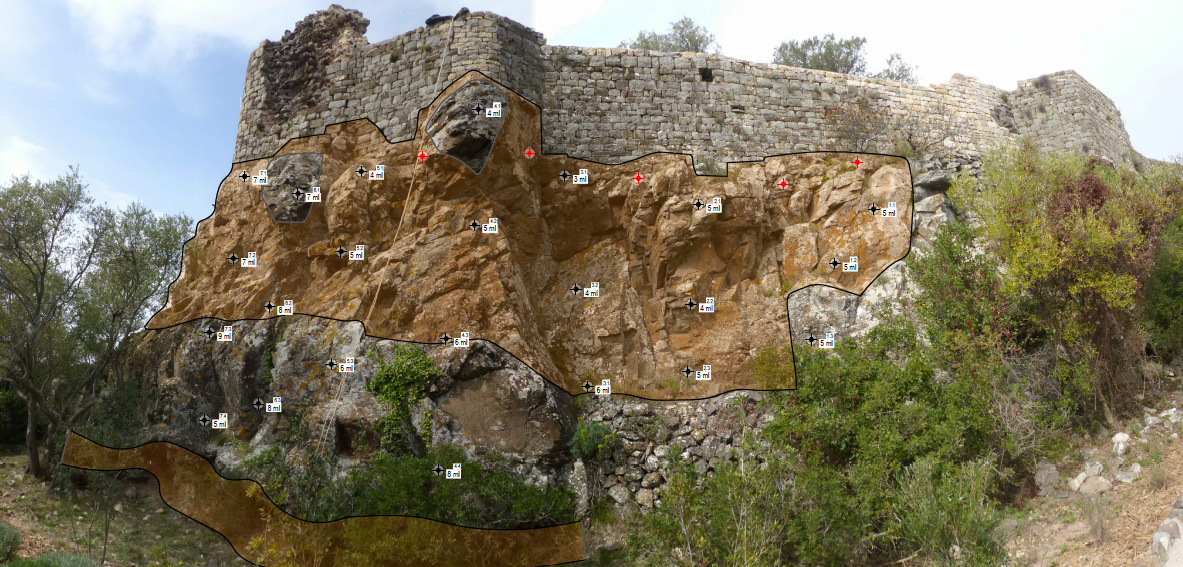

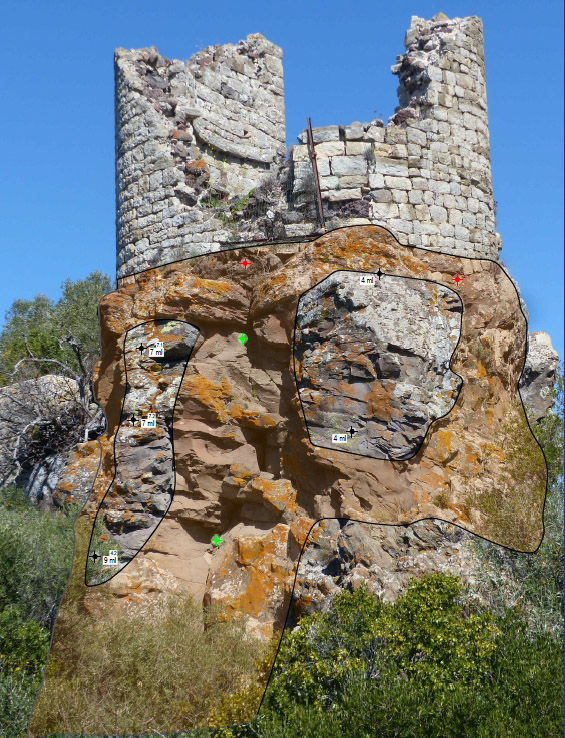

- Purge des éléments les plus instables ou déconsolidés de la falaise sur l’ensemble du site d’étude : Gunitage de la falaise, étendu sur la base des murs et de la tour sur toute l’emprise de la paroi clouée.
- Confortement de la falaise par une paroi clouée :
- Maillage d’ancrages traversants,
- Clouage des instabilités 39 à 49,
- Parement en béton projeté fibré avec mouchoirs.
-* Régalage au sol des matériaux terrassés,
- Confinement de la couche meuble (formations caillouteuses sous-basaltiques) en pied de falaise, pour bloquer l’érosion de l’assise de la falaise,
- Béton projeté fibré réalisé après clouage, sous les murs et la tour en partie Sud. Certaines aspérités seront apparentes pour une meilleure intégration paysagère.
